文化国信【重大项目篇】丨江苏国信大丰85万千瓦海上风电项目倒送电一次成功
2025-06-16 19:32:29

6月14日6时58分,在省电力调度中心和全体参建单位的共同努力下,江苏国信大丰85万千瓦海上风电项目倒送电一次成功,为H10#风场“首并”工作奠定基础。本次倒送电工程涵盖220kV陆上开关站电气设备(一阶段)、架空线路、H10海缆及海上升压站等关键设备,全程约50公里多段混合线路,一次冲击受电成功。送电全过程操作精准、设备运行稳定,各项参数均符合设计标准。

精锐集结,突破技术“硬关卡”

在项目推进的关键时期,各调试单位、设备厂家迅速响应,第一时间抽调经验丰富的安装及调试骨干力量,组建起一支技术精湛、执行力强的攻坚小组。团队利用国能H5-2#海上升压站停电窗口期,对升压站进行电气改造。此次改造任务艰巨,公用系统电气回路错综复杂,既要确保国能Ⅲ段母线及设备一二次系统正常投运,又需实现母联开关、IV段母线及设备调度关系转移,同时保证双方监控系统独立运行。面对重重挑战,攻坚小组紧密协作,多次组织召开技术协调会,反复研讨优化改造方案,明确各环节职责分工,并制定完善的应急预案。为确保操作万无一失,小组成员对受电操作流程和应急预案进行了多次模拟预演,最终实现34大项操作、24张操作票执行、39项调度指令落实零失误,成功突破技术“硬关卡”。

技术研讨

现场实操

精准规范,打通电缆“生命线”

为确保倒送电工作如期成功,项目小组人员秉持高度的责任感,日夜坚守岗位,在节点上抢进度,在质量上保安全。在涉网、五防系统调试成功后,他们严格遵循省调规范,对每个环节执行“双核对”机制,确保操作安全精准。倒送电过程中,仪表数据精准呈现,信号指示准确无误,所有电气设备均一次性受电成功,打通风机首并电气接入系统通道,为项目早日实现全容量投产发电夯实基础,为地方经济社会发展注入绿色动能。

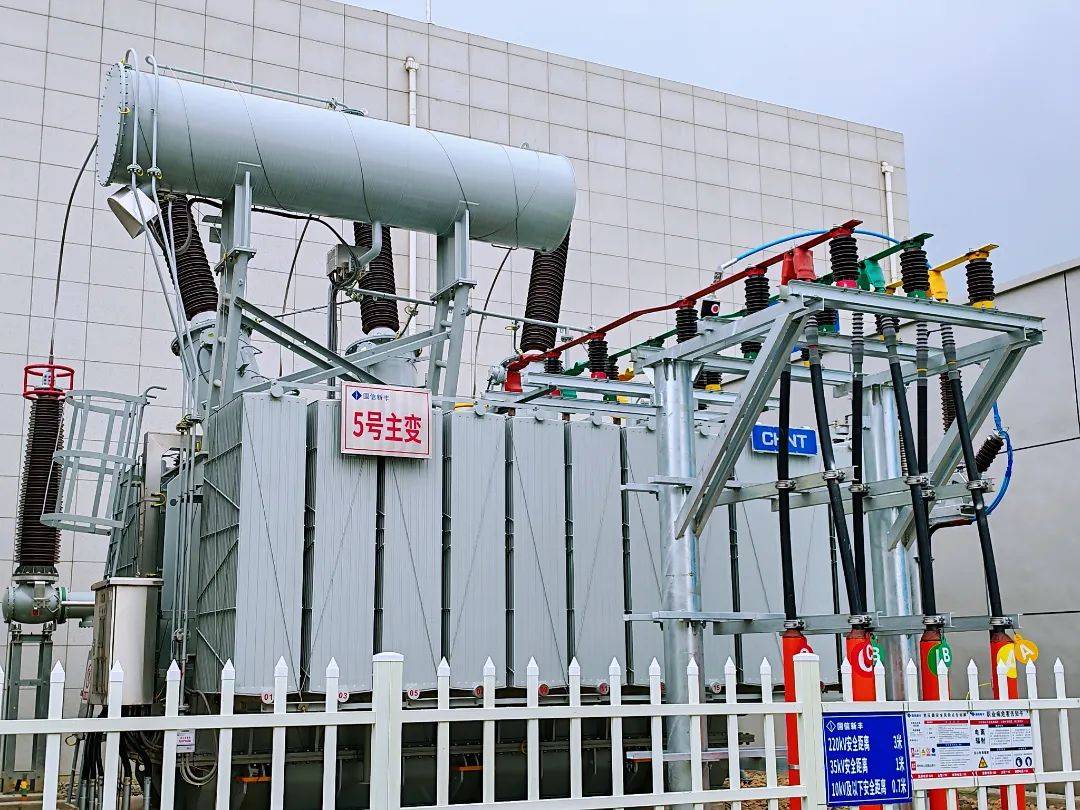

5号主变

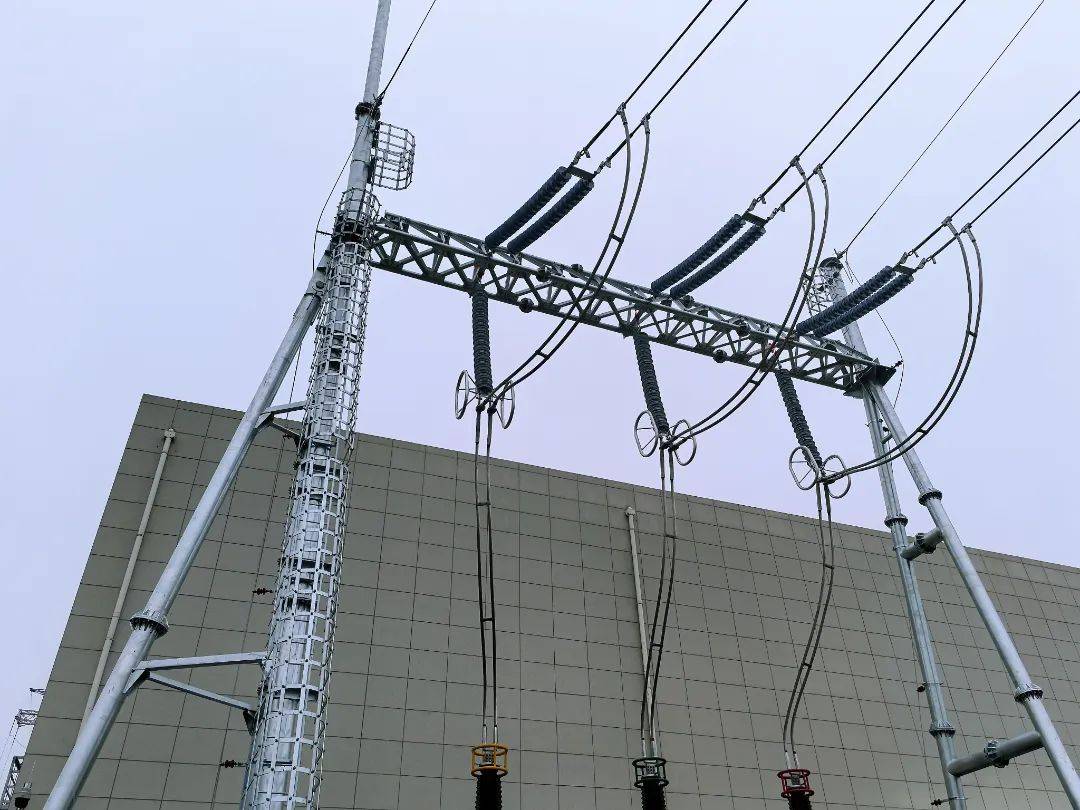

220kV出线

特别声明:本文为扬子晚报新媒体平台“紫牛号”作者上传并发布,仅代表该作者个人或机构观点,与紫牛号立场或观点无关。紫牛号仅提供信息发布平台。如因文章内容、版权等问题,请联系扬子晚报法务部。

 报纸广告服务 新媒体广告刊例价 技术服务

地址:南京市建邺区江东中路369号新华报业传媒广场 邮编:210092 联系我们:025-96096(24小时)

互联网新闻信息服务许可证32120170004 视听节目许可证1008318号 广播电视节目制作经营许可证苏字第394号

版权所有 江苏扬子晚报有限公司

 苏ICP备13020714号 | 电信增值业务经营许可证 苏B2-20140001
